医院建筑工程可行性研究阶段造价研究

时间:2025-04-25     作者:HKAOHUA    浏览:

医院建筑工程可行性研究阶段是项目决策前的系统性论证过程,通过技术、经济等多维度分析评估项目可行性与潜在风险。医院建设项目可行性研究需重点论证功能定位、资源配置与运营模式的科学性与经济性,形成决策支撑依据。工程造价涵盖建筑固定资产全生命周期成本核算,具体到医疗建设项目,包含从前期筹建至竣工验收的全部投资费用,其精确测算直接关系建设质量保障与投资效益优化。

医疗建筑可行性研究的核心价值在于构建科学决策框架,通过投资估算、技术比选等工具确保项目全周期实施可控。研究过程需立足可持续发展视角,重点评估医疗设备配置效率、能源系统优化等长效运营要素。在医疗建设领域,可行性研究阶段的精准把控直接影响工程造价管控效能。随着国家在医疗健康领域投入增加,如何在合理控制造价的同时实现效益最大化,成为亟待解决的关键问题。

医疗工艺


算筹七略

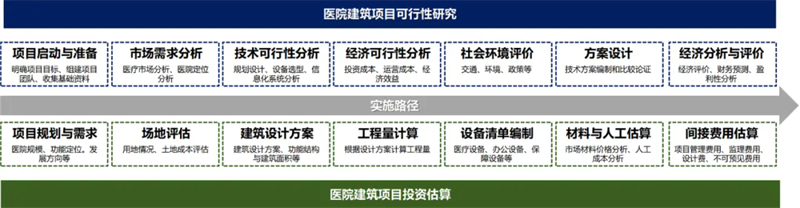

医院建筑项目投资估算的实施路径

医院工程造价前期造价工作主要为投资估算阶段,实施路径可分为以下几个关键步骤:

医疗工艺设计

医院建筑项目可行性研究阶段与医院建筑项目投资估算路径交叉点


(一)项目规划与需求

明确医院的规模、功能定位、科室设置以及特殊的医疗设施需求。

考虑医院未来的发展规划和潜在的扩展需求。

(二)场地评估

对建设用地进行勘察,包括地形地貌、地质条件等。

评估土地获取成本,包括购置、拆迁补偿等费用。

(三)建筑设计方案

与专业建筑设计团队合作,制定初步的建筑设计方案。包括建筑结构、布局、建筑面积等。

(四)工程量计算

根据设计方案计算各项工程的工程量,如土方工程、基础工程、主体结构工程等。

(五)设备清单编制

列出所需的医疗设备、办公设备、后勤保障设备等。

确定设备的选型、数量和价格。

(六)材料与人工估算

调研市场上建筑材料的价格波动情况。

估算人工成本,包括施工人员的工资、福利等。

(七)间接费用估算

包括项目管理费用、监理费用、设计费用等。

考虑不可预见费用,通常为总投资的一定比例。

医疗工艺设计


度衡有据

建设规模与内容合理性分析方法

(规模与发展方向)

医院建筑规模涵盖硬件设施体量及资源配置水平,包括建筑设施规模、医疗设备数量、病床容量、医护人员配比等。医院发展方向为实现目标采取的战略规划和路径,包括提升技术等多方面。医院规模与发展方向和投资费用关系密切,规模增加直接影响工程投资,合理控制规模在可行性研究阶段重要。同时发展方向对功能影响大,功能规划又影响投资,特殊空间造价高,按需求完成发展规划利于整体造价控制。

可行性研究阶段,医院规模与工程造价关系密切,规模需合理合规测算以满足需求和投资经济性。

医院建筑设计


(一)医院规模

医院规模一般根据《综合医院建设标准》,按照床位数与单床面积测算七项设施面积指标,并测算单列项数据(包括医疗用房大型设备、科研用房、教学用房、停车设施等),形成医院的面积需求。

(二)重点科室规模

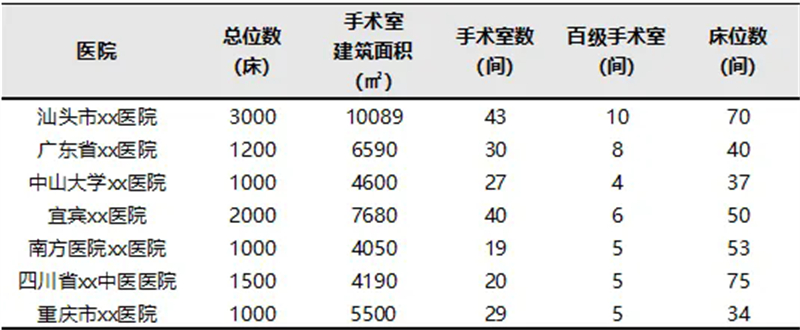

医院功能复杂,特殊空间造价需求不同,如手术室等有测算方法以保障满足需求和合理规划。手术室是核心平台科室,其数量、类型和面积影响医院经营发展,相关规范对手术室数量有建议但未明确面积和百级手术室比例,需整合数据测算分析。例如《综合医院建筑设计规范(GB51039-2014)》中建议手术间数宜按病床总数每50床或外科病床数每25床~30床设置1间,在《医院洁净手术部建筑技术规范(GB50333-2013)》中手术室的数量也可以按照年手术数量核定。但规范内未对手术室的面积和百级手术室的比例进行明确的规定,为了能够更加有效地对手术室的各类核心数据进行测算,整合相关数据进行分析。

医院建筑设计


从以上已完成规划或正在建设的项目数据可以得出:

每间手术室对应的床位的中位数为47床,基本可以符合50床设置1间手术室的规范建议;

单间手术室的面积中位数为220㎡/间,同时需要考虑公共空间和楼电梯所占用的面积,一般情况下,建议按照至少250㎡/间的面积对手术室的面积进行计算;

百级手术室占比的中位数为21%。

医院有大量此类科室需要进行测算,因此在项目策划阶段将细致完成各项面积规划的推演,才能更合理地控制总体规模与造价费用。


控枢三策

医院项目可行性研究阶段投资控制建议

(一)明确医院定位

医院定位影响投资规模与重点,不同功能定位对应的投资规模与重点差异显著。明确需求有助于合理配置设施设备,包括医疗、患者体验、技术发展等需求,需多方面分析为定位和规划提供依据。医院建设项目在可行性研究阶段的整体定位直接影响投资规模。基层社区医院服务常见疾病和基本公卫,投资小,重点配基础设备与设施;大型综合性三甲医院投资大,需购置高端设备、建设专科病房、ICU 及科研教学设施。医院定位与需求需从区域政策、人口结构、疾病谱、医疗资源等分析,以运营为导向合理规划医院定位发展和配套的设施设备,对投资估算阶段影响深远。

(二)测算医院规模

规模测算直接影响医院投资造价,需从床位数、科室配置与面积分配、建筑空间布局等方面科学测算。病床数量依服务区域人口等确定,科室设置和面积分配基于疾病发病率等因素,建筑要满足医疗流程和患者便利要求。

可行性研究阶段规模测算影响投资造价,科学测算对建设投资至关重要。从多方面科学测算,如病床数量测算要考虑人口数量、结构、疾病谱及医疗资源供应情况,像某新兴城区根据人口增长、老龄化程度等因素规划新增病床。科室设置和面积分配要基于疾病发病率等确定重点与一般科室。

(三)考虑使用功能

可行性研究阶段医院建筑布局应与医疗流程结合,提高医疗效率与服务质量。科室分区需结合患者流动路线设计,以减少交叉感染风险。例如,感染科应设置独立出入口及通风系统,儿科需规划专门就诊区域。手术室、ICU 等特殊区域建筑要求高,要具备良好通风等条件及便捷设备接入和操作空间。医院建筑要考虑行动不便患者需求,设无障碍设施。基于使用习惯的合理建筑设计,是投资估算及造价控制的重要依据。



医院可行性研究对工程造价的影响呈现多维度与关键性特征。通过科学论证项目定位、精准测算建设规模、合理规划功能布局,系统控制技术设备选型与经济成本估算,并建立风险评估机制,可实现造价控制与运营效益的协同优化。


编审丨品牌管理部、医疗策划部

素材丨欧阳经纬、于翀滢


参考文献:

[1]宋素剑.浅谈工程设计阶段的造价控制[J].中国井矿盐,2020,51(03):40-42

[2]金长樱.建筑工程项目设计阶段的造价控制[J].居舍,2020(14):124+134

[3]彭波.浅谈公路工程设计阶段的造价控制[J].四川水泥,2020(05):221

[4]王欢欣.基于设计阶段的造价控制技术方法[J].建筑技术开发,2020,47(09):102-103

[5]CECA-GC1-2015《建设项目投资估算编审规程》

[6]《房屋建筑工程投资估算和设计概算编制指南(征求意见稿)》


往期干货:

医院建筑设计丨华中科技大学同济医学院附属协和医院内科综合楼

匠心设计——眉山市中医医院文化建设

医疗工艺 | 四川大学华西医院锦江院区一期(1)

携手共谋发展|这是一次同频共振、互促互进的探讨交流

启航新程•续写华章|集团香港公司乔迁纪实

重塑未来空间:上海美华妇儿医院

跨界融合,共筑医疗建筑新蓝图 | 香港澳华应邀参与医疗建筑专题培训活动

医院建筑设计 | 2024国际医旅展暨功能医学大会圆满召开

医疗工艺设计 | 申康卫建携手香港澳华共谱医疗工艺设计新篇章

医疗工艺丨面向高质量发展 | CHCC2024圆满落幕

【置顶】澳华动态 | 喜讯•集团荣获2024年CHCC中国医院建设奖多项荣誉

澳华动态 | 2024年度医疗建筑设计Young Leaders系列学术交流会北京站

澳华动态 | AOHUA与希望之光康复中心携手护未来之航

澳华动态 | 祝贺•桂林八桂康复医院开业大吉!

医疗工艺设计 | 中山大学肿瘤医学科学中心(天河院区)

澳华资讯 | 时空漫游•医院建筑发展史④

医疗工艺设计 | 医疗工艺设计在医院设计阶段运用中的要点与策略:医院流程和功能的再造(节选)

医院建筑设计公司 | 时空漫游•医院建筑发展史③

本来•未来 | 系列⑨雷琦:有态度,有温度

澳华动态 | 第十六届医院建设高峰论坛暨2023年中国医院协会医院建筑系统研究分会年会顺利召开!



分享到:
400-997-0988
3548879724
